岡山市東区 M様邸 新築工事

遊び心と暮らしやすさへの工夫が同居する、風の通るT字の家

地域別|すべて

建築中レポート

1. 2026年07月07日

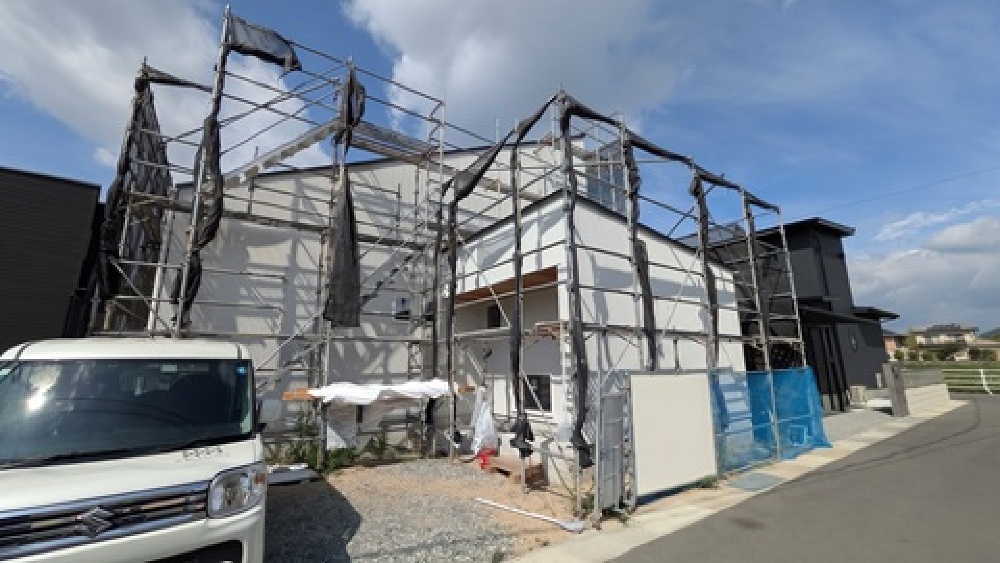

外壁工事

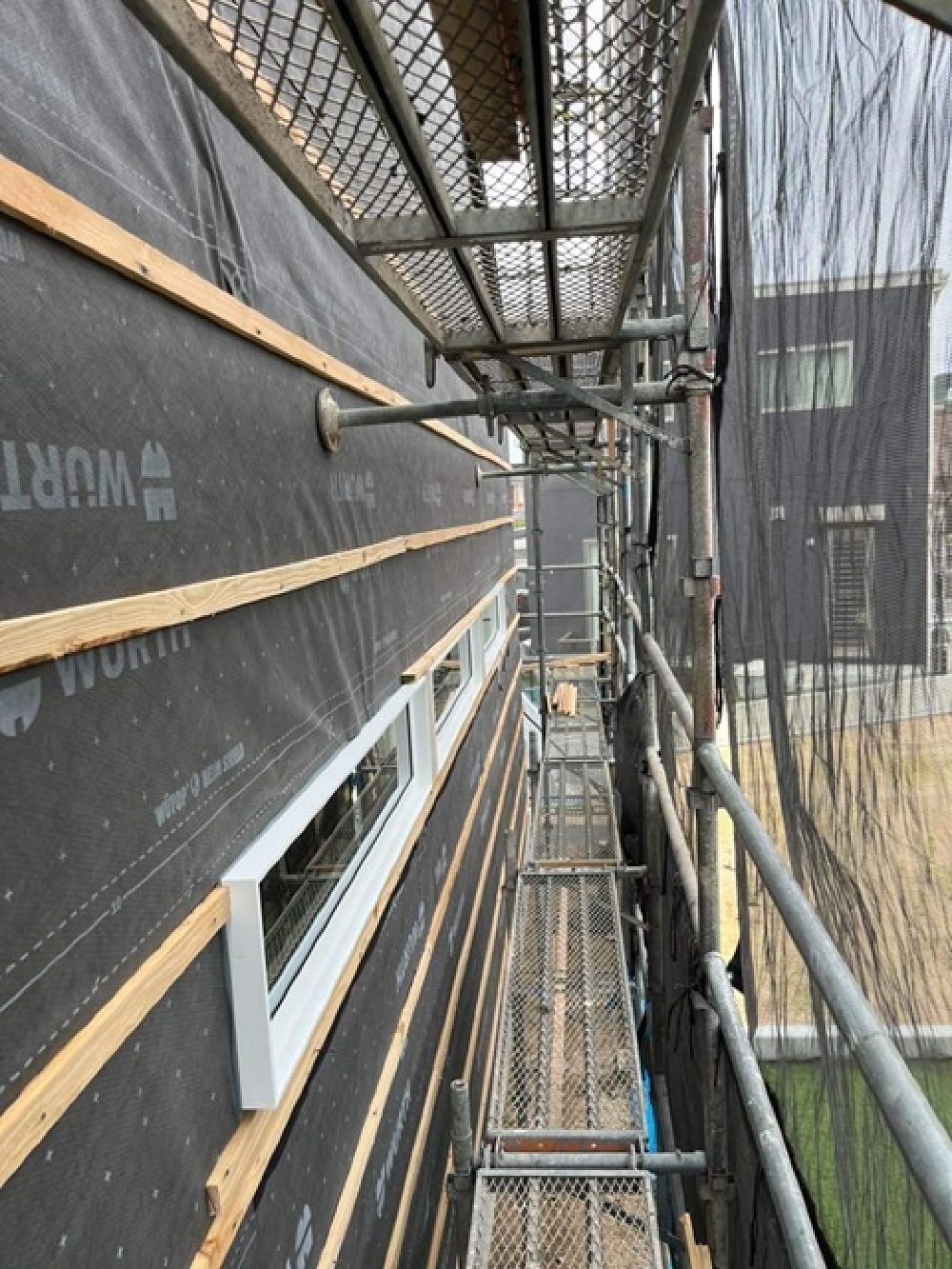

外壁工事

透湿防水シートと胴縁(横に通っている木材)を施工中です。

2. 2026年07月04日

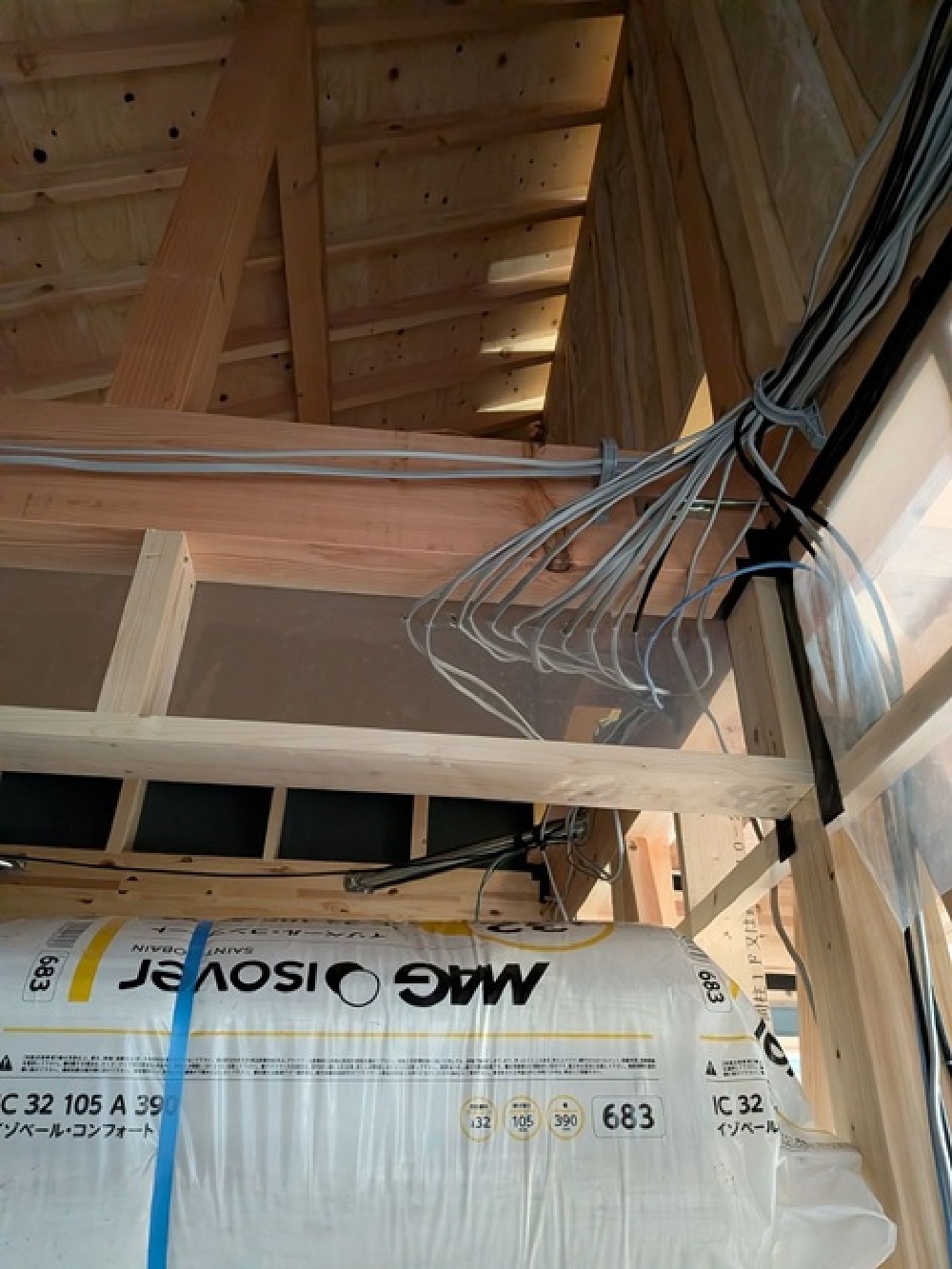

電気配線工事

電気配線工事

電気配線工事中です。
薄いシートは防湿気密シートです。
配線を1本1本ばらして貫通させることで
1本づつ気密処理を行えます。
気密処理はこういった細かい部分の積み重ねです。

3. 2026年06月26日
防蟻工事

防蟻工事

柱と土台部分に防蟻処理を行っています。

4. 2026年06月18日
上棟終了

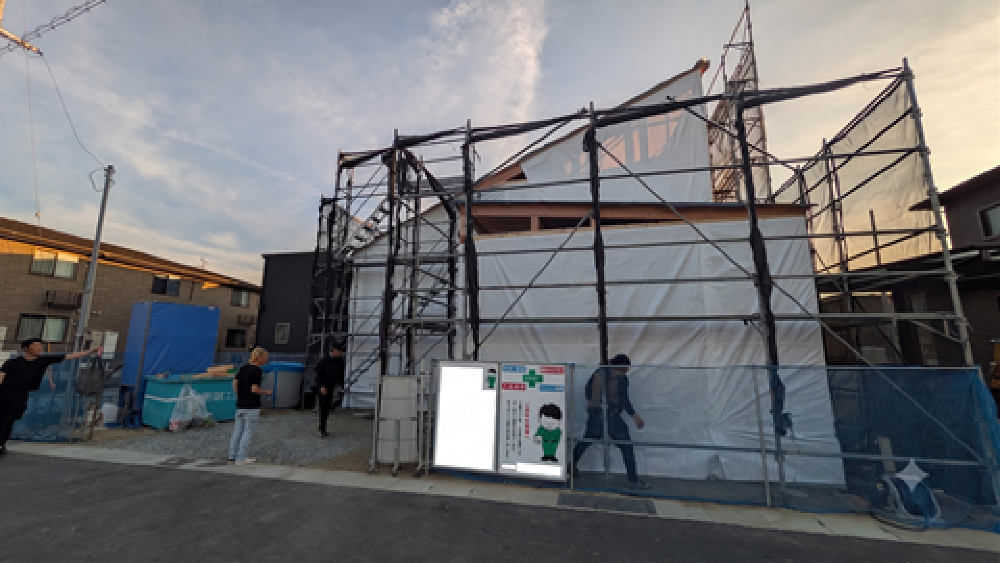

上棟終了

雨養生も行い、本日の作業は終了です。
大工の皆さんお疲れさまでした!
M様、おめでとうございます!

5. 2026年06月18日
上棟⑤

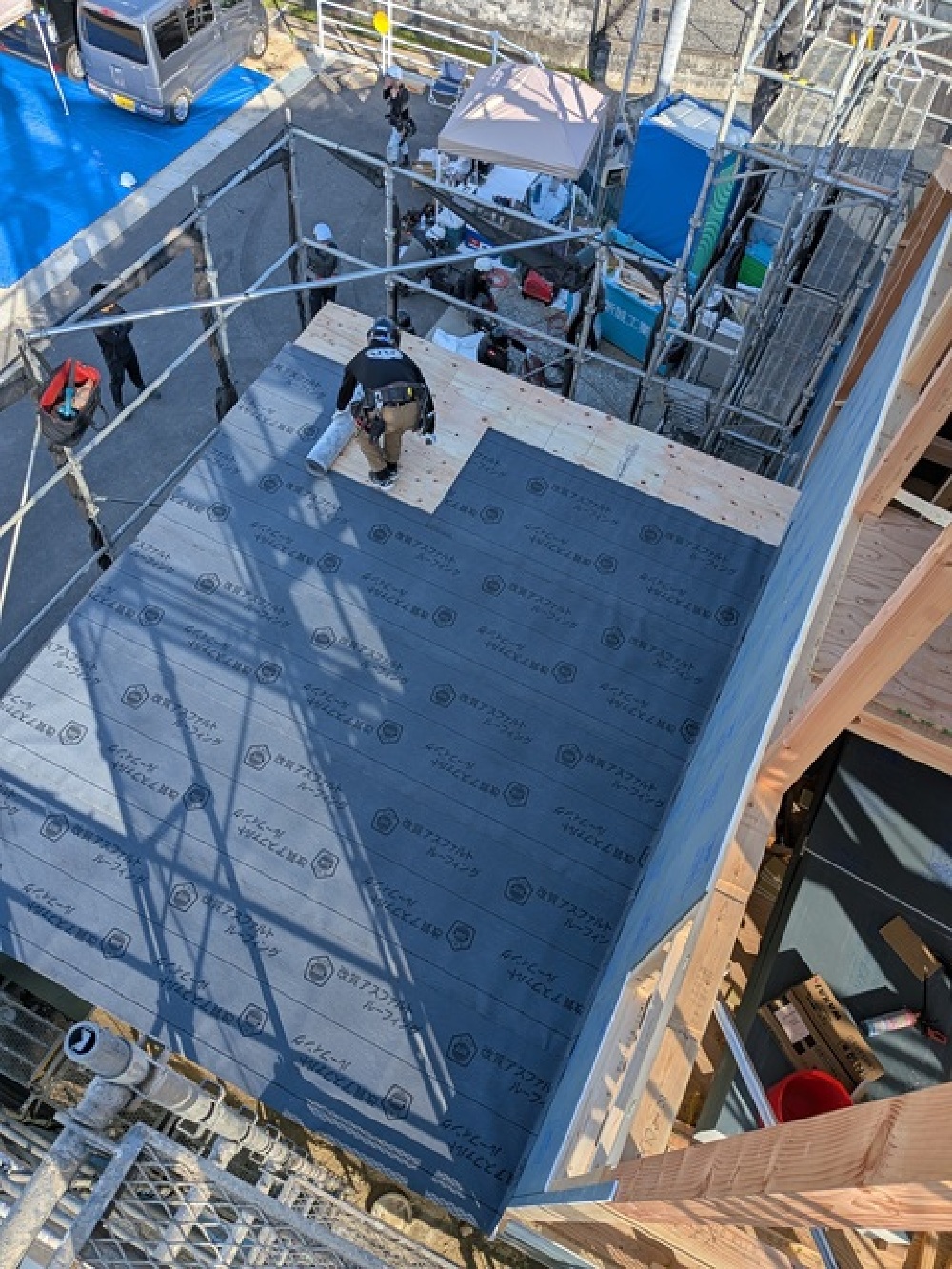

上棟⑤

上棟も終盤です。
下屋部分はルーフィング(防水下地)を施工中です。

6. 2026年06月18日
上棟④

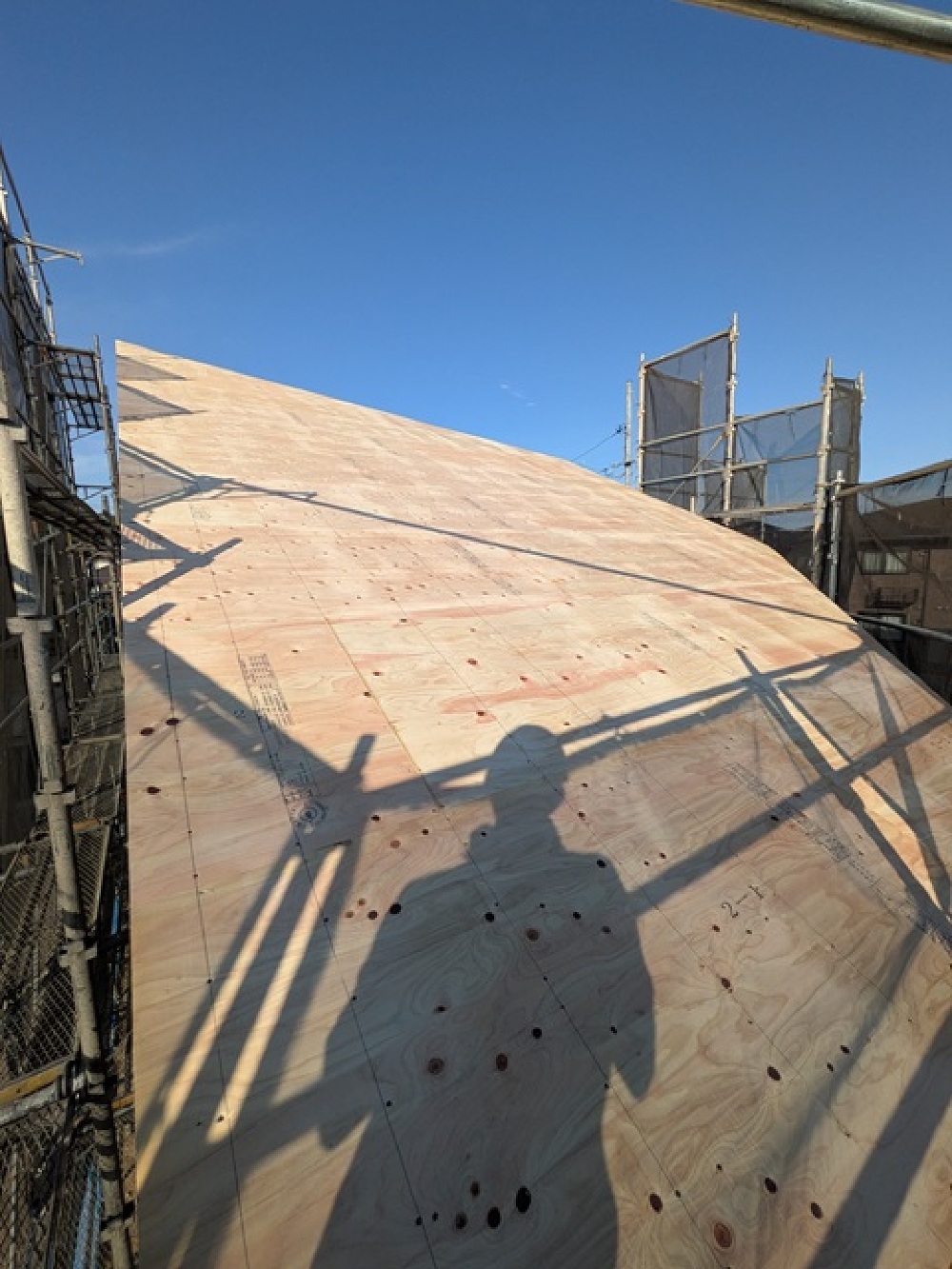

上棟④

野地板まで施工完了しました。
屋根に上がると西日がかなり暑く感じます。

7. 2026年06月18日
上棟③

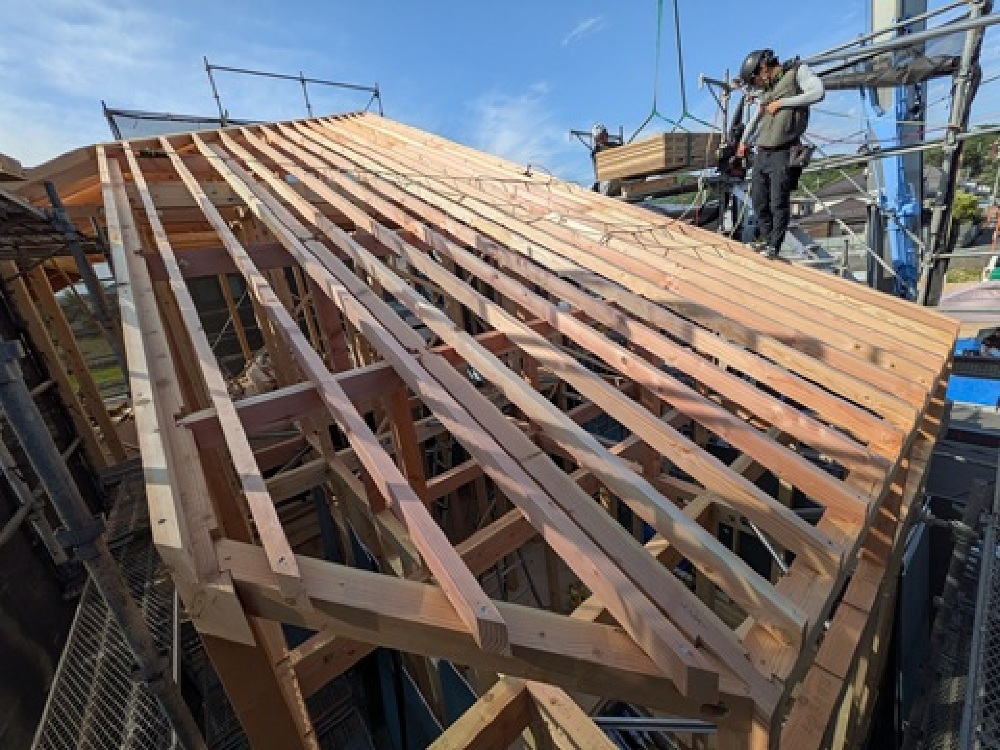

上棟③

今回は屋根形状が特徴的です。
垂木のかけ方など確認しながら進めていきます。

8. 2026年06月18日
上棟②

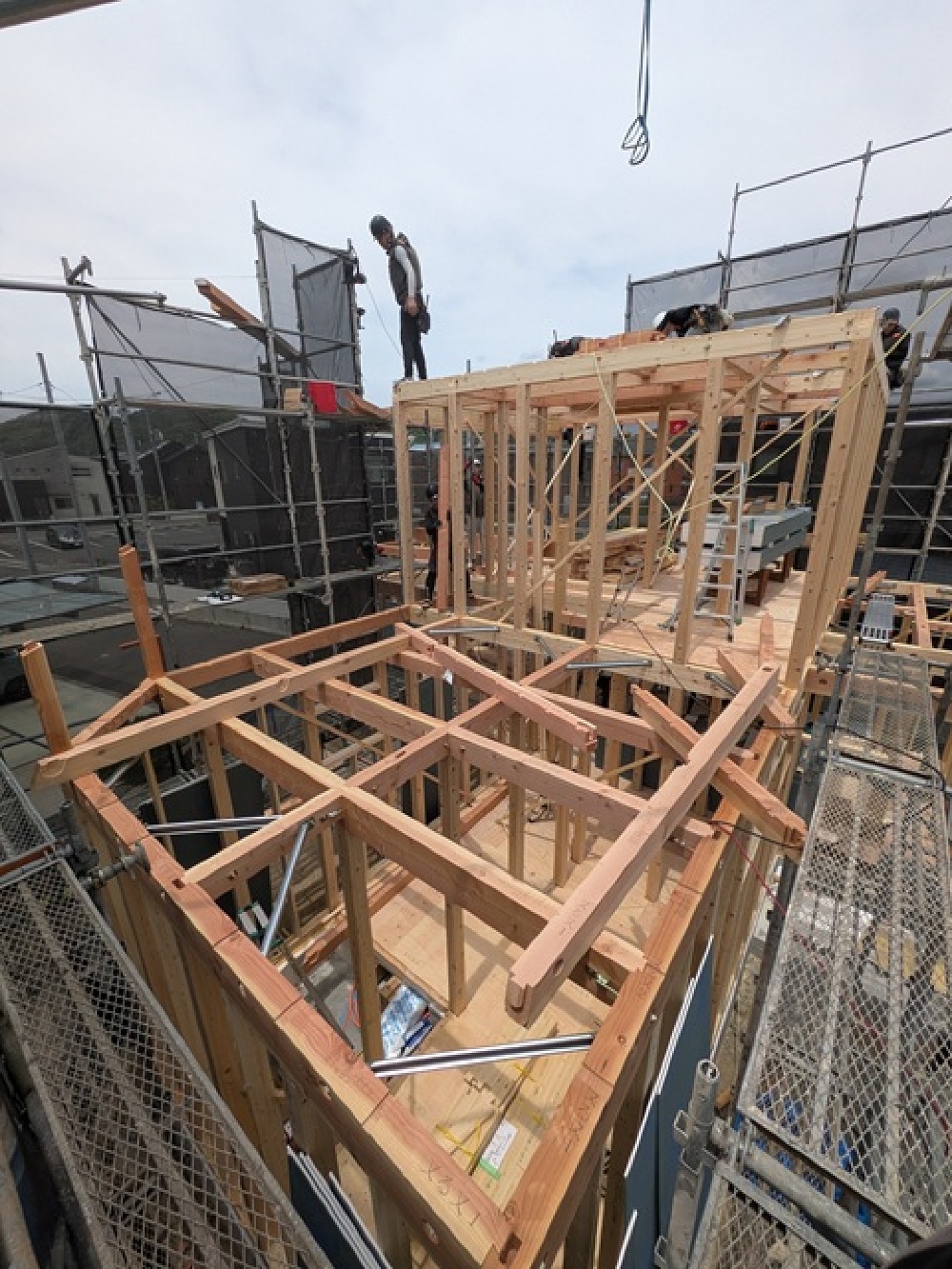

上棟②

2階部分に取り掛かっています。

9. 2026年06月18日
上棟①

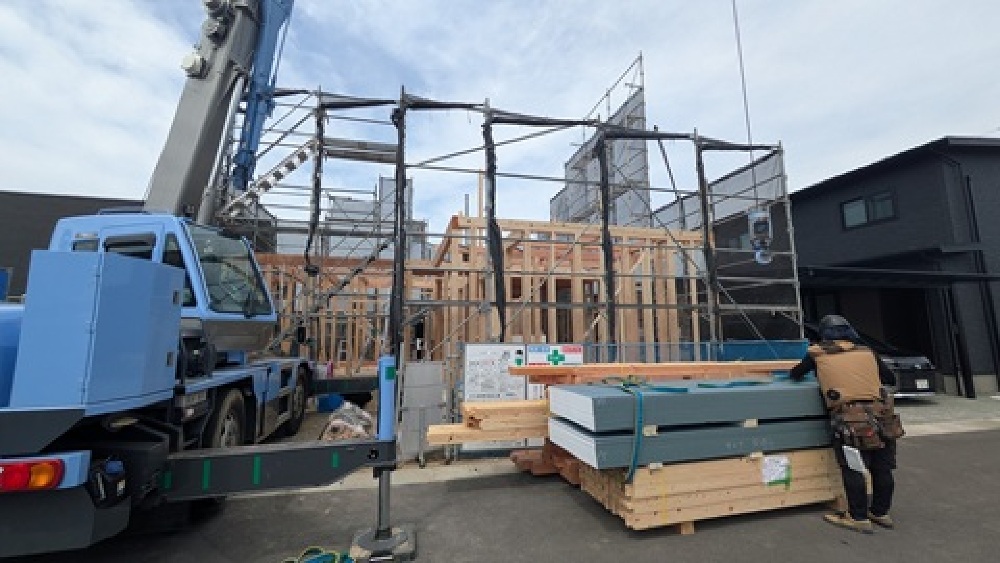

上棟①

1階部分が出来上がってきました。

10. 2026年06月18日
上棟開始

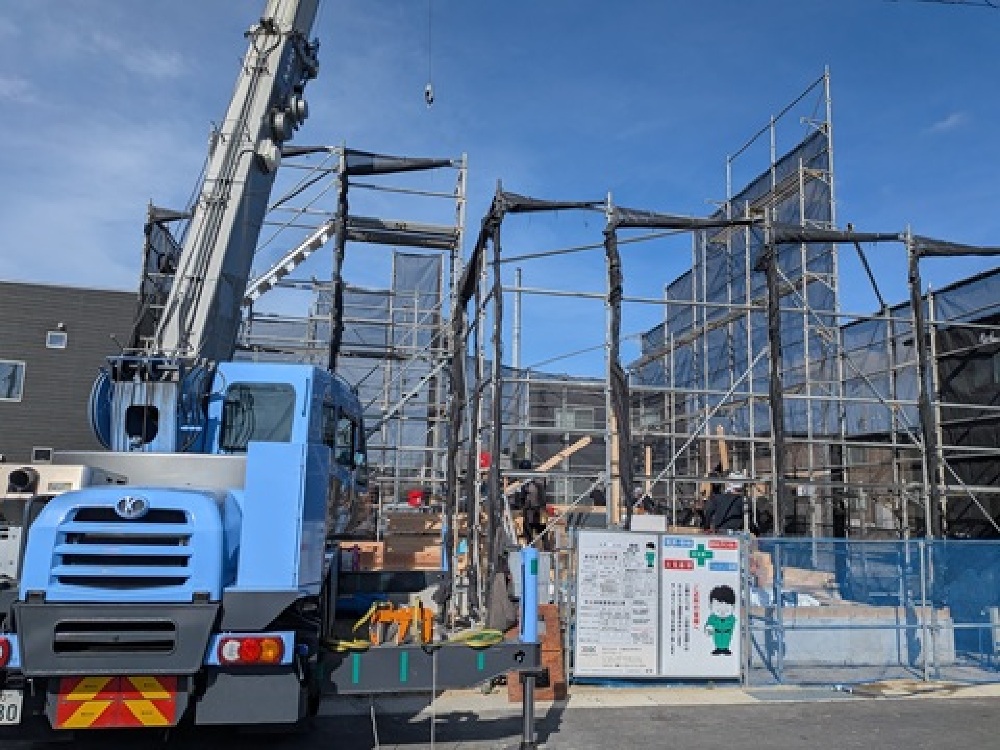

上棟開始

天気が怪しかったですが
直前で晴れ予報になり無事、開始できました。

11. 2026年06月17日
足場設置

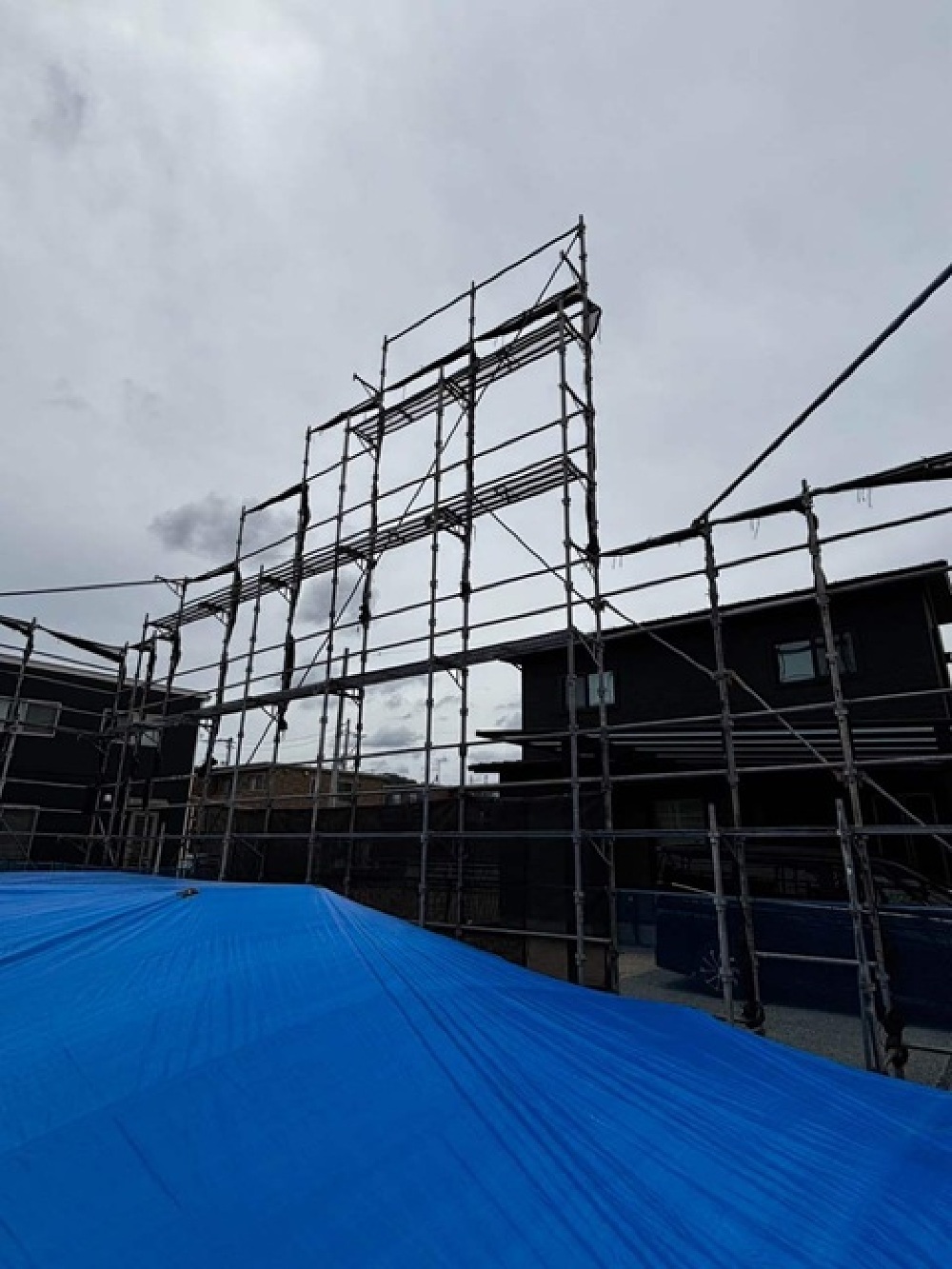

足場設置

土台敷きが完了し、足場も施工完了です。
明日はいよいよ上棟です。

12. 2026年06月08日
先行配管工事

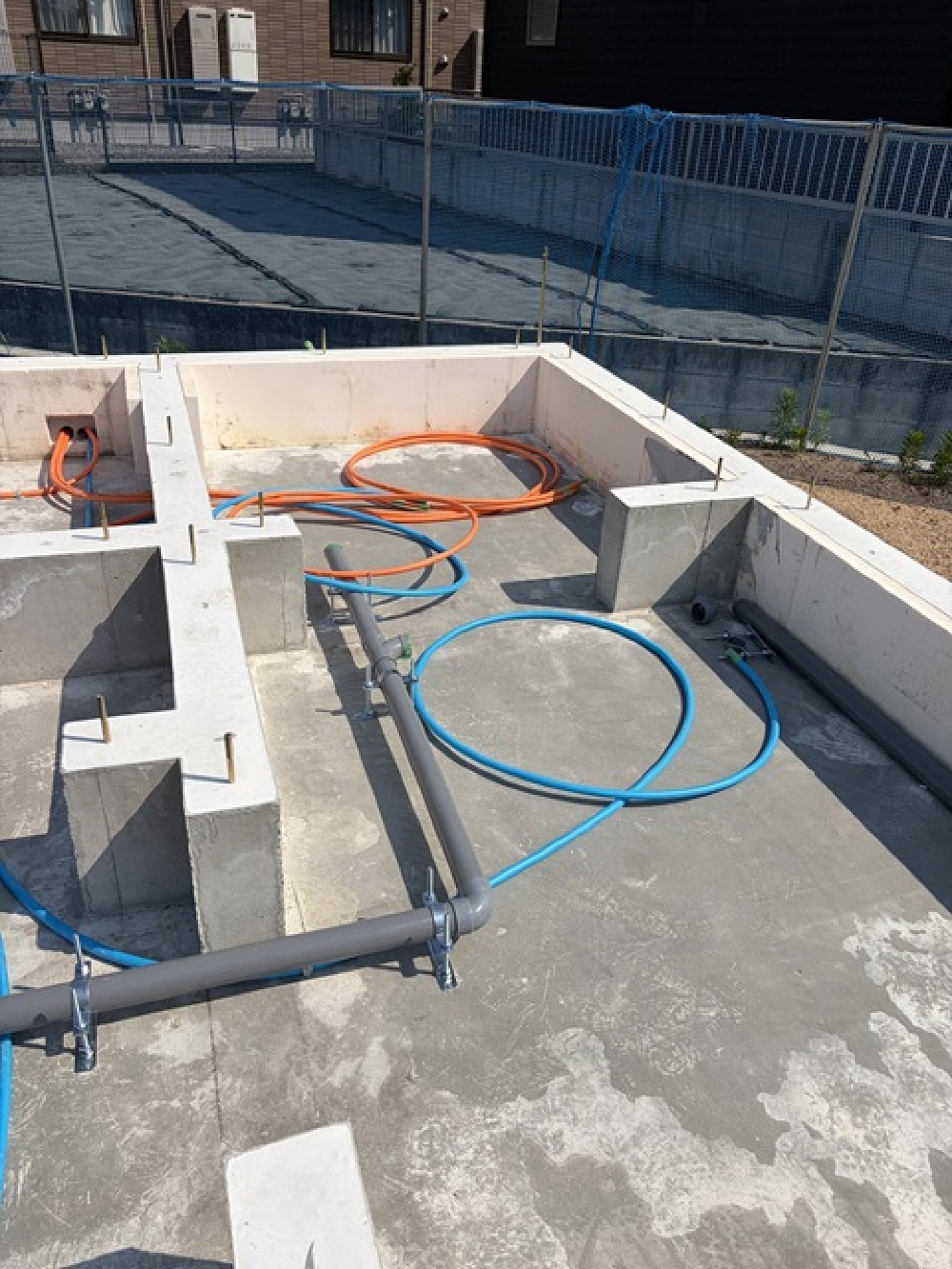

先行配管工事

基礎内の先行配管工事中です。

13. 2026年06月01日

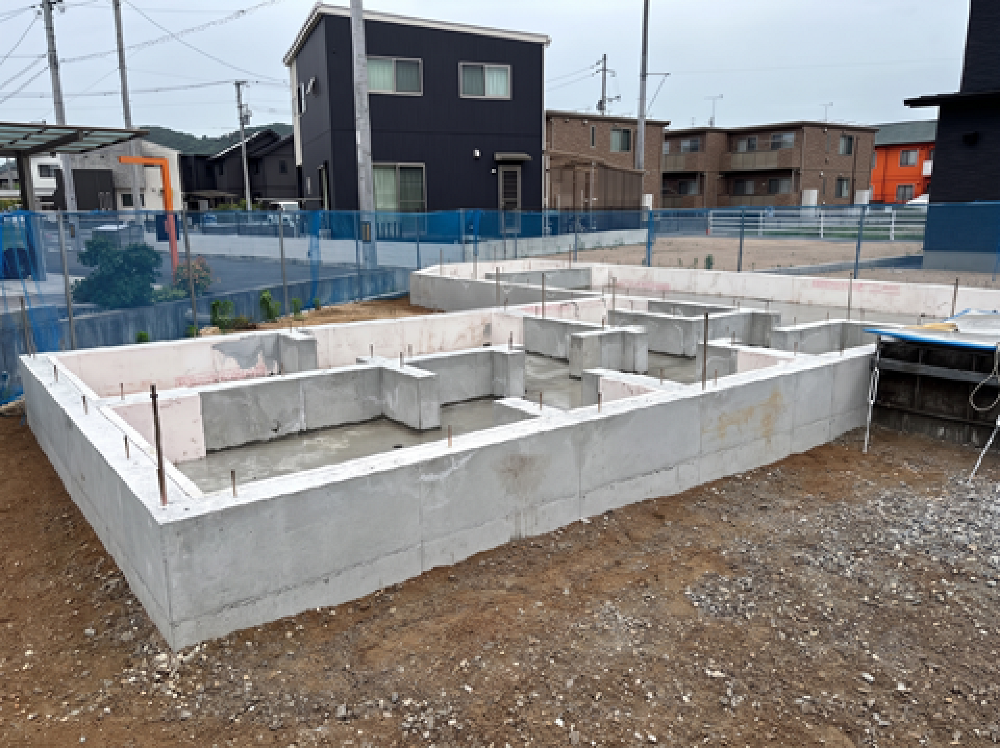

基礎完成

基礎完成

基礎工事が完了しました。

14. 2026年05月30日

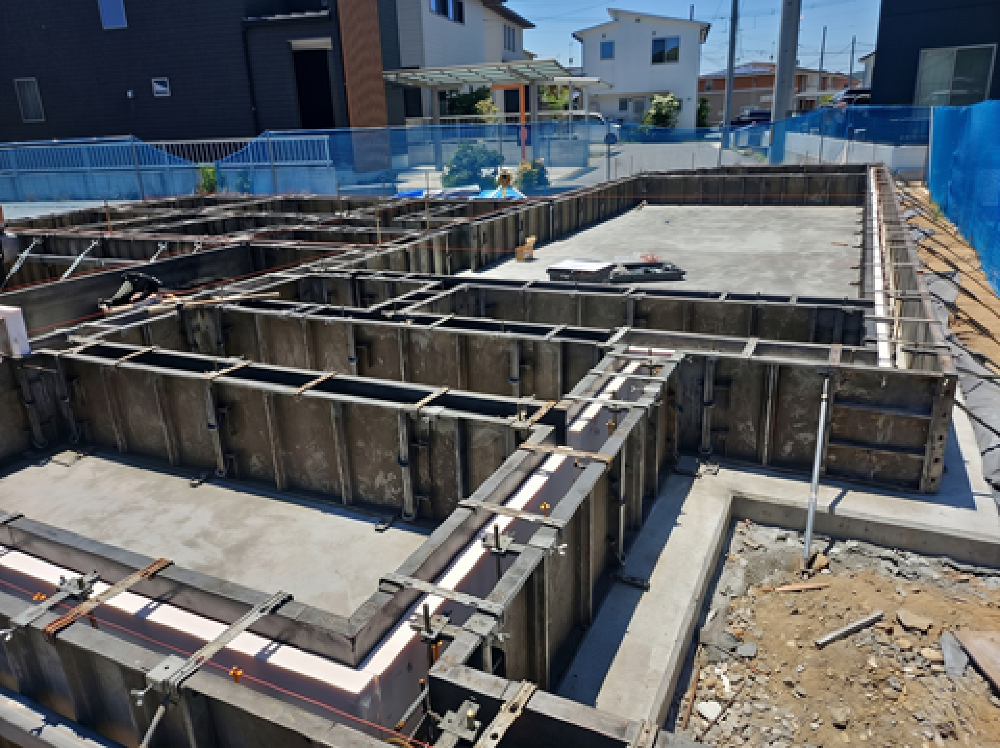

立ち上がり打設

立ち上がり打設

ベース部分の次は
立ち上り部分を打設していきます。

15. 2026年05月28日

ベース打ち

ベース打ち

基礎のコンクリートのベース(下部分)の打設完了です。

16. 2026年05月27日

型枠、配筋施工

型枠、配筋施工

型枠と配筋の施工を行いました。
この後、第三者による配筋検査を行います。

17. 2026年05月21日

捨てコン流し

捨てコン流し

この後の型枠を組むための捨てコンを打設していきます。

18. 2026年05月21日

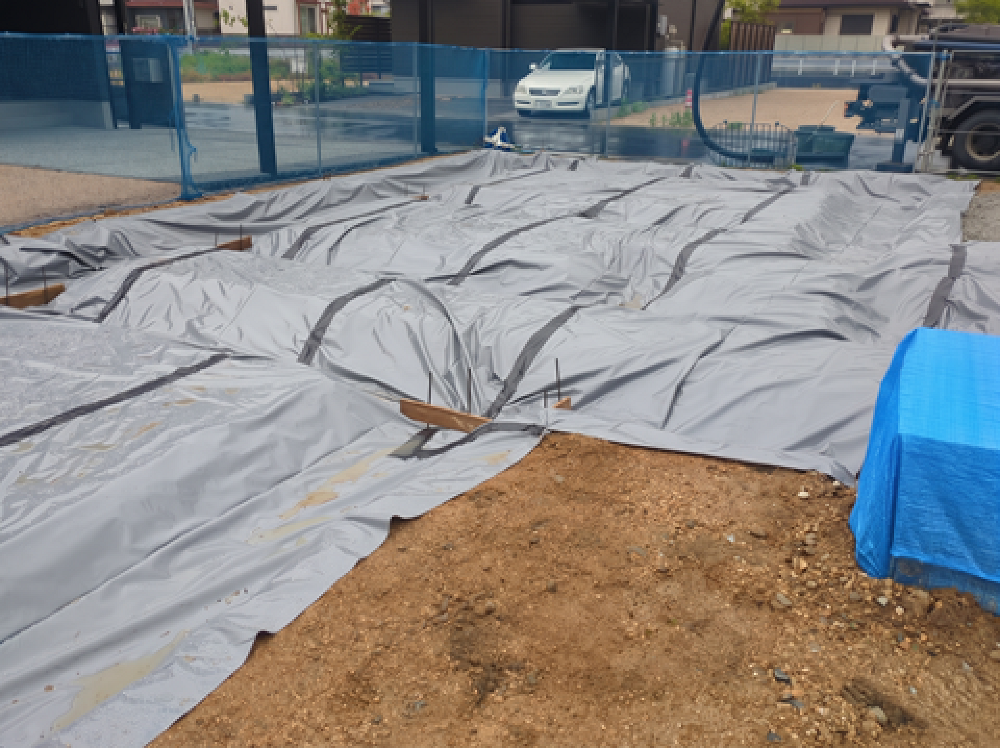

防湿シート敷き

防湿シート敷き

薬品処理後、防蟻成分の含んだシートを施工していきます。
シートとシートの被り幅もきっちり計って施工します。

19. 2026年05月21日

土壌処理(防蟻)

土壌処理(防蟻)

転圧後、防蟻用の薬品処理を行います。

20. 2026年05月21日

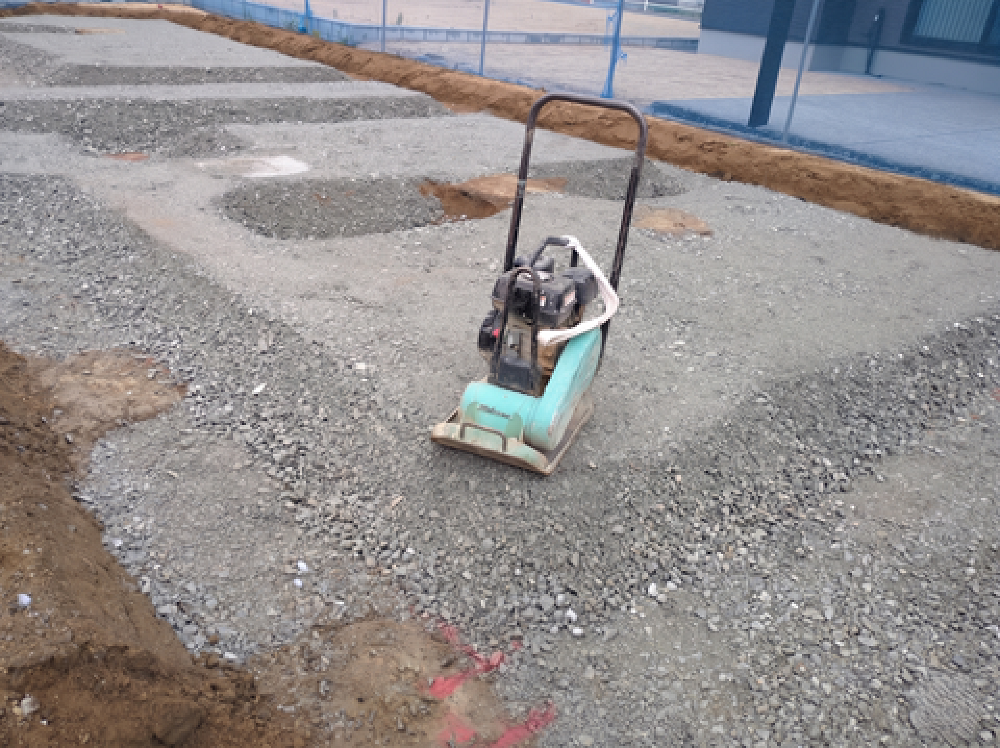

砕石転圧

砕石転圧

基礎の下に施工する
砕石の転圧作業です。
綺麗に仕上げていきます。

21. 2026年05月20日

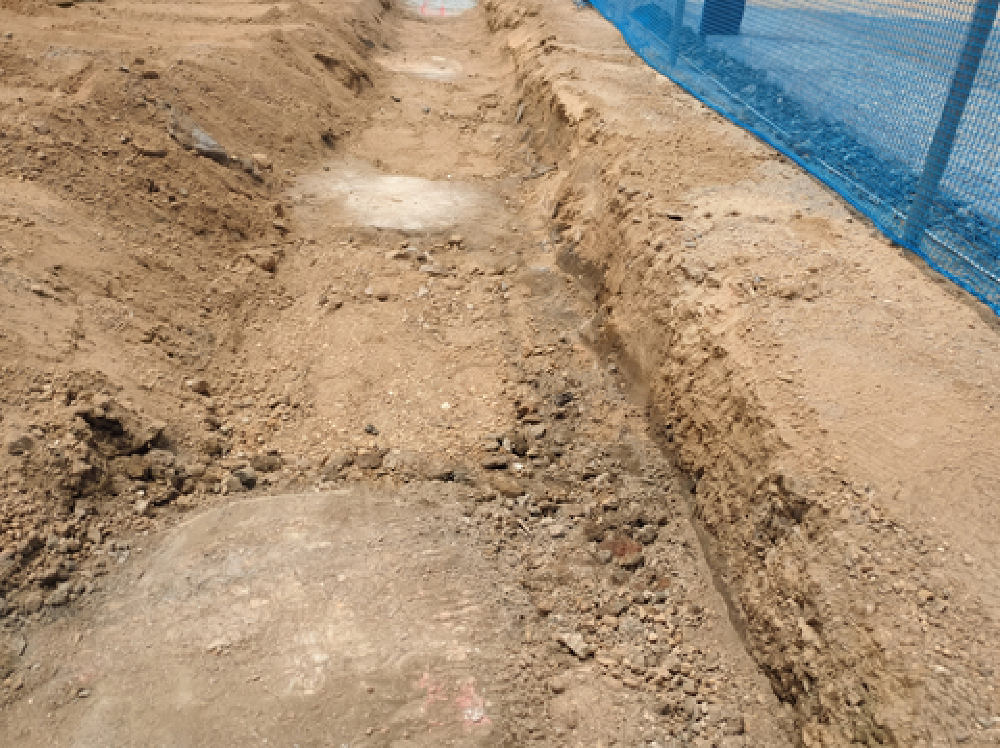

基礎工事着工

基礎工事着工

基礎工事の始め「根切り工事」が開始しました。
いよいよ建物工事が開始されます。

22. 2026年05月15日
地盤改良着工

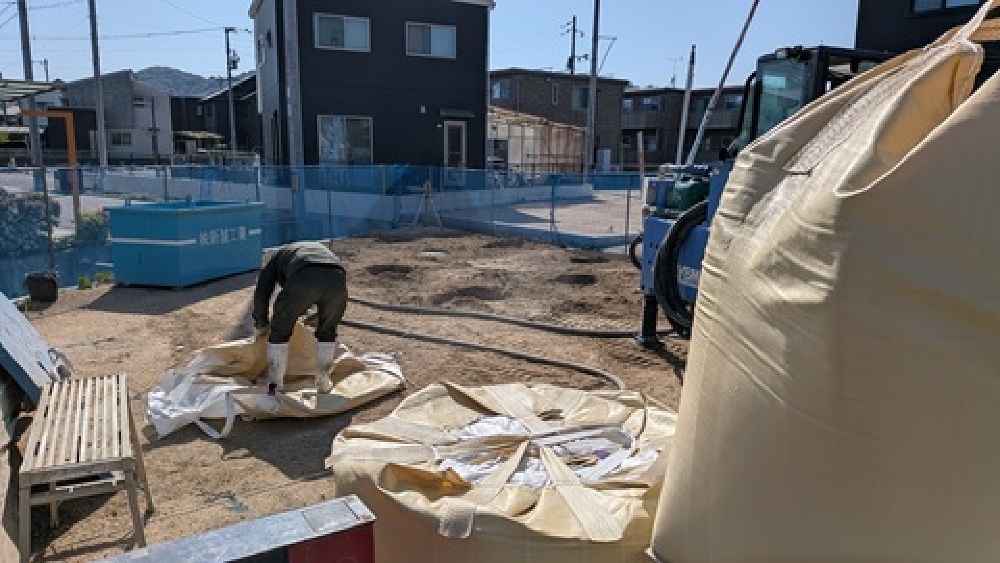

地盤改良着工

期間が空きましたが
いよいよ工事が着工しました。
地盤の補強工事「地盤改良工事」から行っていきます。

23. 2026年01月20日

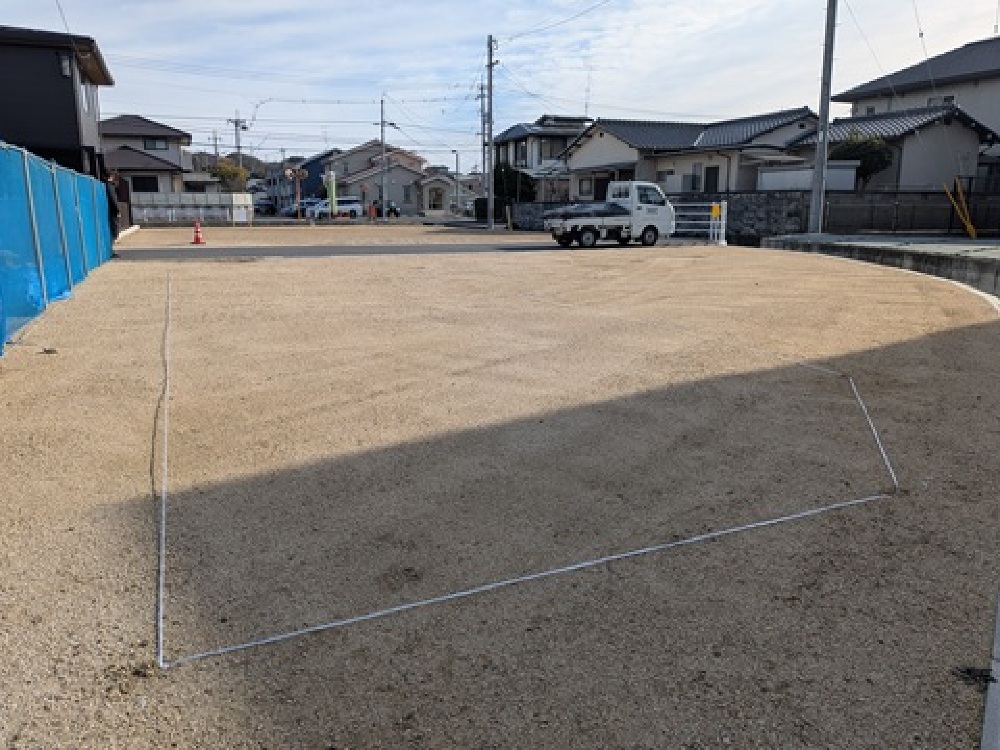

地縄張り

地縄張り

地鎮祭に先立って地縄を張りました!
今回は土地形状に合わせて「T」の字のお家です。
