総社市久代 N様邸 新築工事
光差し込む広々リビングの家
地域別|すべて
建築中レポート
- 1. 2024年02月15日
-
内観パース
光をたくさん取り入れて明るい室内空間になります。
- 2. 2024年02月15日
-
内観パース
素敵なお家づくりがスタートします。
- 3. 2024年02月20日
-
造成完了
造成工事が完了しました。
家づくりがはじまっていきます。
- 4. 2024年03月10日
-
地縄張り
地縄を張りました。
お家の輪郭が見えるとグッとイメージと近づきます。
- 5. 2024年04月07日
-
地鎮祭
地鎮祭を執り行いました。晴天でとても暖かくとても良い日でした。本日は誠におめでとうございました。引き続き、よろしくお願いいたします。
- 6. 2024年04月15日
-

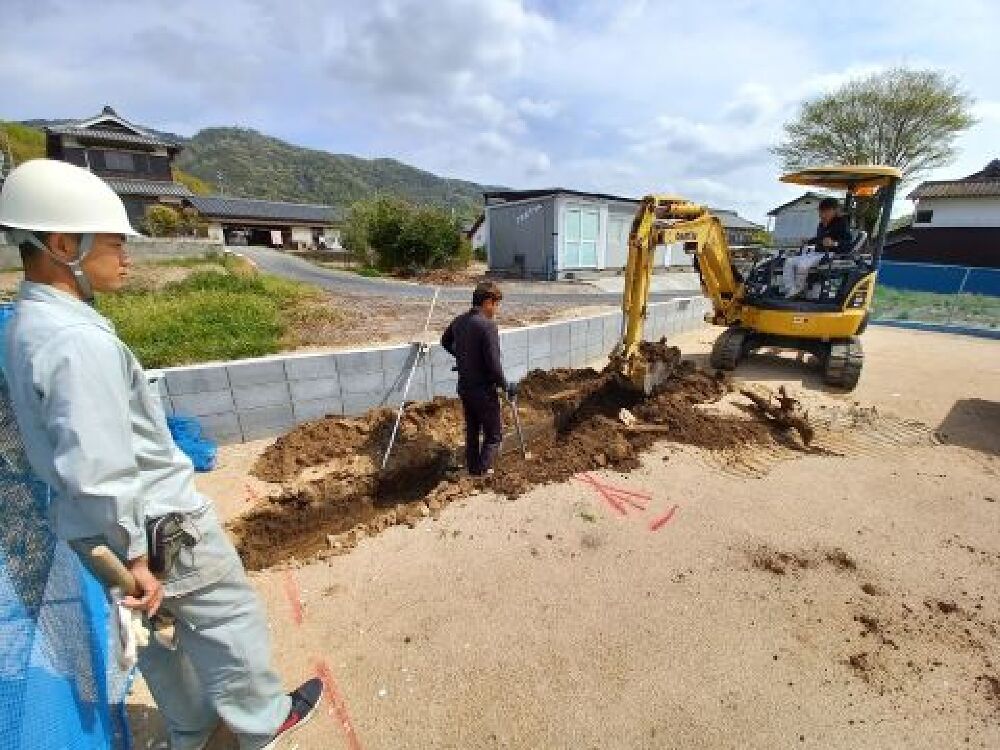

基礎着工
基礎工事が始まりました。
建築地が埋蔵文化財包蔵地の為、市役所の方に立ち会っていただきながら工事を進めていきました。
- 7. 2024年04月19日
-
防蟻防湿シート
湿気とシロアリを防ぐターミングシートを施工しました。
- 8. 2024年04月22日
-
基礎配筋
基礎配筋を組んでいきます。丁寧な作業で進行中です。
- 9. 2024年04月28日
-
コンクリート打設
コンクリートの打設を行いました。
キレイに仕上がっております。ゆっくりと乾燥させて強度が高まっていきます。
- 10. 2024年05月06日
-
宅内配管
給水・給湯・排水の配管を仕込んでいきます。
- 11. 2024年05月09日
-
土台敷き
土台を組んでいきます。
- 12. 2024年05月13日
-
土台敷き
床合板を張り、土台敷きを行っております。
上棟までもう少しです。
- 13. 2024年05月14日
-
外部足場組立
作業用の外部の足場を組み立てました。
材料も搬入し、明日はいよいよ上棟です。
- 14. 2024年05月15日
-
上棟
上棟がはじまりました。
天候にも恵まれました。
- 15. 2024年05月15日
-
上棟
お昼まででここまで形になりました。
昼からも頑張ります。
- 16. 2024年05月15日
-
屋根防水下地
屋根の防水下地のルーフィングを施工しました。
- 17. 2024年05月15日
-
上棟
上棟が終わりました。
天候にも恵まれ、無事に作業が終わりました。
- 18. 2024年05月17日
-
浄化槽の埋設
浄化槽の埋設を行っています。
5人槽の浄化槽を埋設していきます。
- 19. 2024年05月18日
-
サッシの取り付け
サッシの取り付けが完了しました。
室内に光がたくさん入ってくれます。
- 20. 2024年05月19日
-
防蟻処理
宅内の防蟻処理を行いました。
- 21. 2024年05月20日
-
浄化槽設置完了
浄化槽の設置が完了しました。
- 22. 2024年05月23日
-
屋根工事
屋根工事が完了しました。
ガルバリウム鋼板の縦ハゼ葺きで仕上がっております。
- 23. 2024年05月28日
-
現場パトロール
施工エリアに大雨警報が発令されていたので
現場パトロールを行いました。
大雨の影響もまったくなく、一安心です。
- 24. 2024年05月29日
-
施工中確認
計画図面と施工現場での施工が正しいか
設計担当が職人さんと現地確認しております。
- 25. 2024年05月30日
-
透湿防水シート
外壁下地の透湿防水シートを施工しました。
- 26. 2024年06月02日
-
電気配線
電気配線の工事も順調に進行しております。
分電盤に向けて、きれいに配線が仕込まれております。
- 27. 2024年06月04日
-
断熱工事 壁
断熱材を施工しております。
壁と天井に高性能グラスウールを隙間なく敷き詰めます。断熱材自体の性能を活かすために、職人さんが時間をかけて柱と柱の隙間を埋めるように施工していきます。
- 28. 2024年06月07日
-
外壁下地工事
外壁の下地工事を行っています。
胴縁の施工により通気層をできます。
この通気層を常に空気が流れることで湿気を排出でき
内部結露の防止や、熱気の排出による断熱効果などにより
建物の耐久性がより向上します。
- 29. 2024年06月08日
-
防湿気密シート 壁
壁の気密施工が進行中です。
「防湿気密シート」で部屋を包み込みます。
シートの接合部に使う黒いテープは窓周りやエアコンの配管孔、コンセントの周辺まで施工。
このようにすることで、家の中の空気と外気をシャットアウトします。
- 30. 2024年06月10日
-
構造見学会の開催
施工中の現場を見学できる構造見学会を開催させていただきました。
日曜日の開催だったので職人さんはお休みでしたが
整理整頓されていて、現場がとてもキレイです。
- 31. 2024年06月12日
-
システムバス設置
システムバスの設置が完了しました。
片引き戸タイプで出入りがスムーズに行えます。
- 32. 2024年06月13日
-
防湿気密シート施工中
大工さんが防水気密シートを施工しております。
丁寧に隙間を埋めていきます。
- 33. 2024年06月15日
-
防湿気密シート 天井
2階の天井部分の防湿気密シートの施工が
ほぼ完了しました。
来週から1階を仕上げていきます。
- 34. 2024年06月17日
-
床材の施工中
床材の施工中です。
フローリング材を施工して、傷や汚れがつかないように
養生材でカバーしていきます。
- 35. 2024年06月19日
-
気密測定
気密測定を行いました。結果はC=0.3とよい数値でした。
職人さんの丁寧な仕事のおかげです。
- 36. 2024年06月19日
-
気密測定
気密測定を行いました。結果はC=0.3とよい数値でした。
職人さんの丁寧な仕事のおかげです。
- 37. 2024年06月24日
-
外装の工事中
外壁材の施工が進行中です。
ガルバリウム鋼板の黒色がデザインとマッチしています。
- 38. 2024年06月26日
-
ボード張り
断熱材と防湿気密シートの施工が完了し
気密測定も終わったので壁と天井にボードを張っていきます。
- 39. 2024年06月28日
-
軒天
外装の軒天の施工も完了しました。
外壁のガルバリウム鋼板のデザインと色のバランスがいいです。
- 40. 2024年06月28日
-
階段
階段を取り付けました。
光が取り込める明るい階段になりました。
- 41. 2024年07月02日
-
建具枠
洗面所の建具枠の取り付けが完了しました。
引戸の建具が取り付きます。
- 42. 2024年07月04日
-
壁掛けテレビ壁
リビング・ダイニングの
壁掛けテレビを設置する壁の施工が完了しました。
丈夫な壁下地を入れているので
大きな壁掛けテレビを設置しても大丈夫です。
- 43. 2024年07月07日
-

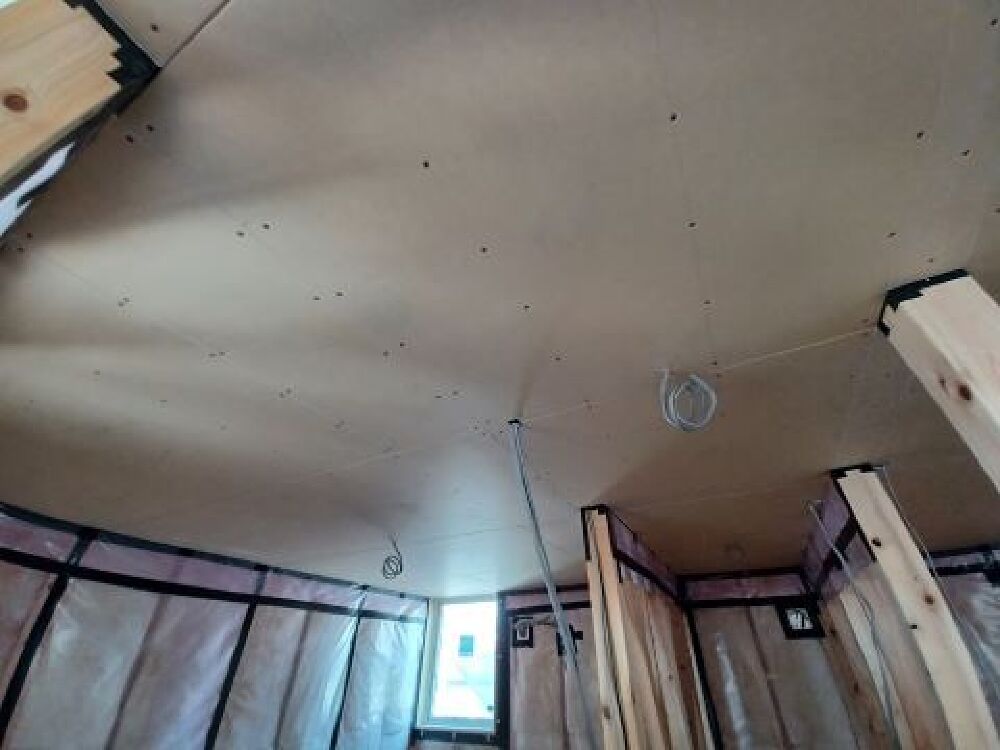

天井ボード張り
2階の天井のボード張りが完了しました。
引き続き、
壁のボード張りも進めていきます。
- 44. 2024年07月10日
-
天井の木下地
LDKの天井の木下地の施工がはじまりました。
木下地を組んで天井を仕上げていきます。
- 45. 2024年07月13日
-
ニッチ
玄関のニッチの下地が仕上がりました。
内装工事が待ち遠しいです。
- 46. 2024年07月15日
-
吹抜
大工工程が完了しました。
大工さんが丁寧に下地を仕上げてくれました。
これから内装工事がはじまります。
- 47. 2024年07月18日
-
足場の撤去
外部の作業足場を解体しました。
家全体の外観がハッキリ見えるようになりました。
- 48. 2024年07月20日
-
室内作業足場
室内の作業足場を設置しました。
吹抜部分の内装や照明器具の取り付けに使用していきます。
- 49. 2024年07月23日
-
パテ処理
壁紙の施工前のパテ処理を施工しております。
- 50. 2024年07月25日
-
キッチン壁紙
内装工事が進行中です。
キッチンの壁紙がオシャレでカッコいいです。
